Nous répondons ci-dessous à la question d’un de nos étudiants sur le logiciel Primavera:
Jj’ai un souci dans l’utilisation du logiciel Primavera. En effet, dans l’analyse de mes tâches après la planification, je constate deux tâches hors sequences.
– Pour y remédier j’ai analysé les dates de début des tâches et celles de fin de leurs prédécesseurs, et je n’ai trouvé aucun chevauchement.
– Même avec un décalage de quelques jours entre la date de fin au plus tard des prédécesseurs et la date de début au plus tôt de la tâche, le problème demeure.Ma question est la suivante: comment remédier à un tel problème? Quel est son impact sur le planning?
Merci pour votre disponibilité.
Cordialement…
ALPHONSE KONAN
Il y a plusieurs possibilites dans cette situation:
1. Notre activité a été commencée plutôt que prévu, avant que son prédécesseur a été finalisé.

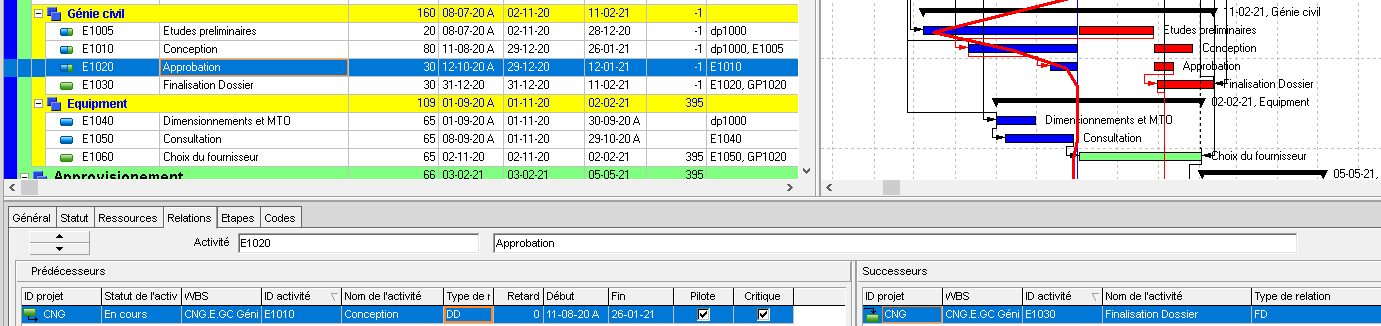

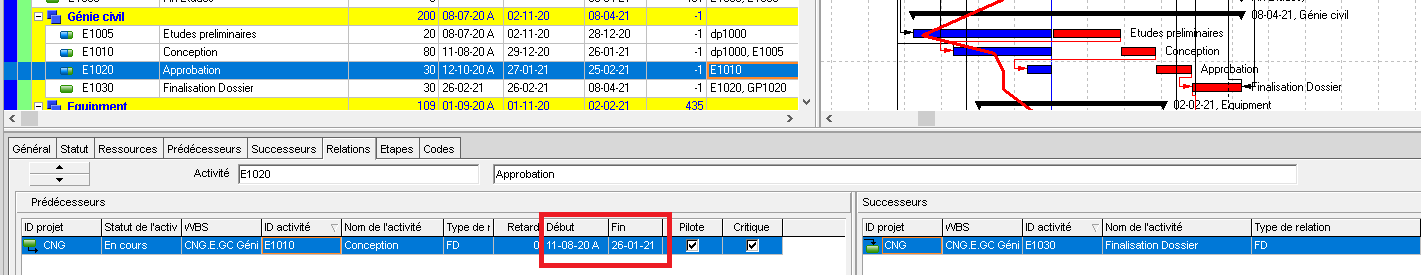

Dans cette situation Primavera respecte toujours la date des prédécesseurs et la date de début pour les jours restantes de notre tache « Aprobation » sera après la date de fin de son prédécesseur. N’oblies pas que en Primavera la Date de debut = Date de début au plus tôt. Vous pouvez afficher cette column.

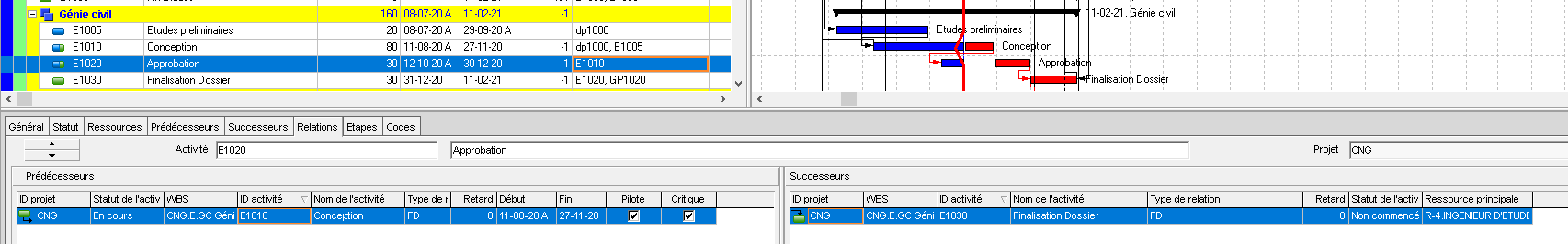

C’est important de regarder dans le champ prédécesseurs si l’activité est « pilote » – ca veut dire pilote notre tache.
2. le prédécesseur de notre prédécesseur a été décalé ou re-planifie/date changée
3. le type de lien a été changé
Nous avons change le type de lien du FD en DD, mais le predecesseur de notre predecesseur est toujours FD.
Conseils
Pour verifier les problems en Primavera, vous pouvez utiliser le button « aller a » sur les activites « pilote »
Vous pouvez aussi utiliser l’option « logique de suivi »
